9月8日至17日,,,全网担保网集团电机公司水电分厂装配试验攻关团队,,,接纳24小时一直倒班作业模式,,,在相关部分的亲近配合下,,,战胜职员、园地、装备主要的倒运影响,,,一连攻克多项生产手艺难关,,,直线周期仅用10天,,,优质高效完成了水口转轮总装试验使命,,,刷新了转轮总装试验的最短周期纪录。。。。
转轮密封试验、行动试验、平衡试验等试验内容均一次性顺遂通过,,,优异的试验体现获得了业主、监理方的一致肯定。。。。

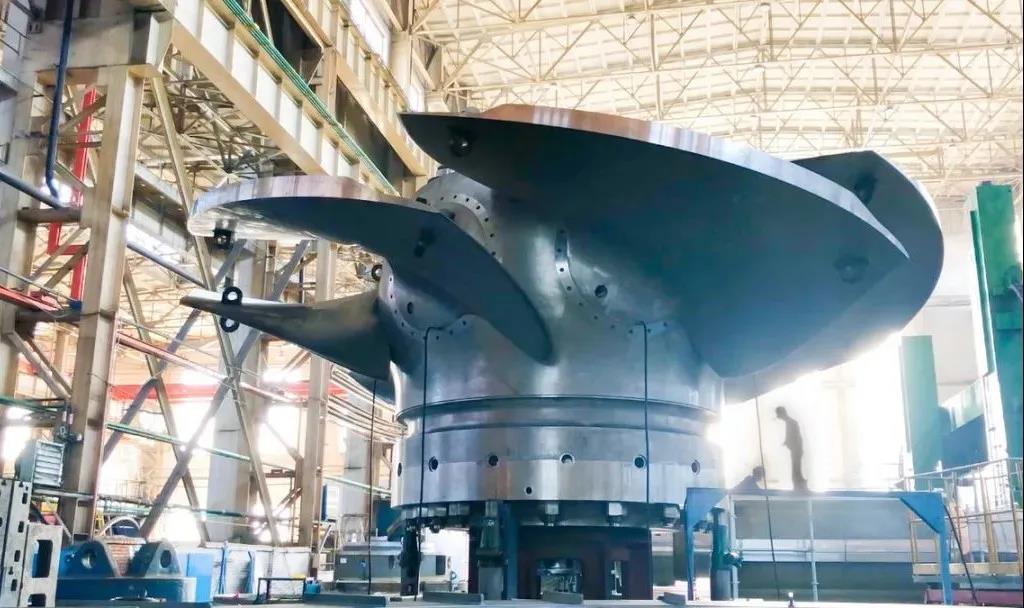

水口电站是华东地区最大的水电站,,,被誉为“五朵金花”之首。。。。水口转轮单机额定着力235兆瓦,,,总重超290吨,,,总高约6.4米,,,最大外圆直径8米。。。。转轮装配接纳接力器缸传动形式,,,整体结构重大、装配难度极大,,,需要双吊车同步吊运完成总装使命。。。。
水口转轮共装有6个叶片,,,单件加工精度高、件与件毗连把合及总装试验很是严酷,,,如转臂、叶片与两个桨叶键之间的配合间隙仅为0.08毫米,,,桨叶密封、接力器腔密封试验在保压状态不允许有任何外漏,,,任何细小的误差都会影响总装精度。。。。
为给总装及后续收尾事情争取更多时间,,,在中轴瓦、下轴瓦、小轴瓦、铜衬套冷冻与转轮体装配历程中,,,攻关团队自制压瓦工具,,,提高事情效率,,,节约压瓦时间;;接纳叶片桨叶键竖直装置的方法,,,将4天插叶片时间缩短为3天。。。。
