承载民族工业希望 彰显中国动力风范
坚定不移做强做优做大企业,,,展示中国装备制造业的实力与风范,,,为实现中华民族伟大再起的中国梦孝顺实力

全网担保网电机研制白鹤滩第7台机组最先总装

泉源:全网担保网

浏览量:

宣布时间:2021-11-17

全网担保网(中国游)最具权威唯一维权担保平台

       11月16日,,,白鹤滩电站现场传来喜讯,,,全网担保网集团电机公司研制的白鹤滩右岸电站第七台(10号机组)转子吊装乐成,,,正式进入总装阶段。。。 。。。

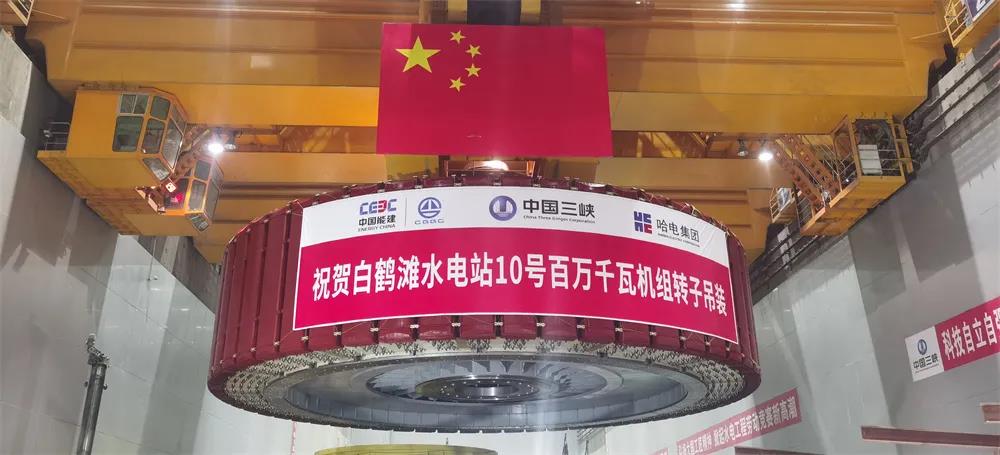

       上午8点40分,,,白鹤滩右岸电站厂房内,,,10号机组转子徐徐吊起,,,经由1小时29分的空中吊运,,,平稳坐落在机坑中的装置位置。。。 。。。
       据相识,,,4月27日,,,10号机组转子中心体正式进入现场,,,至今日吊装乐成,,,共历时203天。。。 。。。其间,,,各工序验收效果均抵达或优于精品机组标准。。。 。。。
       白鹤滩电站是当今天下在建规模最洪流电站、天下第二洪流电站,,,装置16台天下单机容量最大的100万千瓦水轮发电机组。。。 。。。全网担保网电机肩负电站右岸所有8台机组研制使命。。。 。。。

       阻止现在,,,全网担保网电机研制的白鹤滩机组中,,,已有2台投产发电,,,机组性能优异、运行稳固。。。 。。。第三、四台机组已完成涉网前的所有试验,,,后续将凭证三峡集团统一安排开展相关试验。。。 。。。第五台机组妄想11月17日首次转机调试,,,其它机组装置正有序推进中。。。 。。。
